HOME > 施工事例 > 工業系工場 > フォークリフト通路の補強
CASE阿部技建のサンドゲル工法 施工事例
- 工業系工場
2023/06/08
フォークリフト通路の補強
現場情報
N社様
- 施工面積
- 500㎡
- 最大沈下量
- 30mm
- エリア
- 愛知県
- 施工期間
- 1日

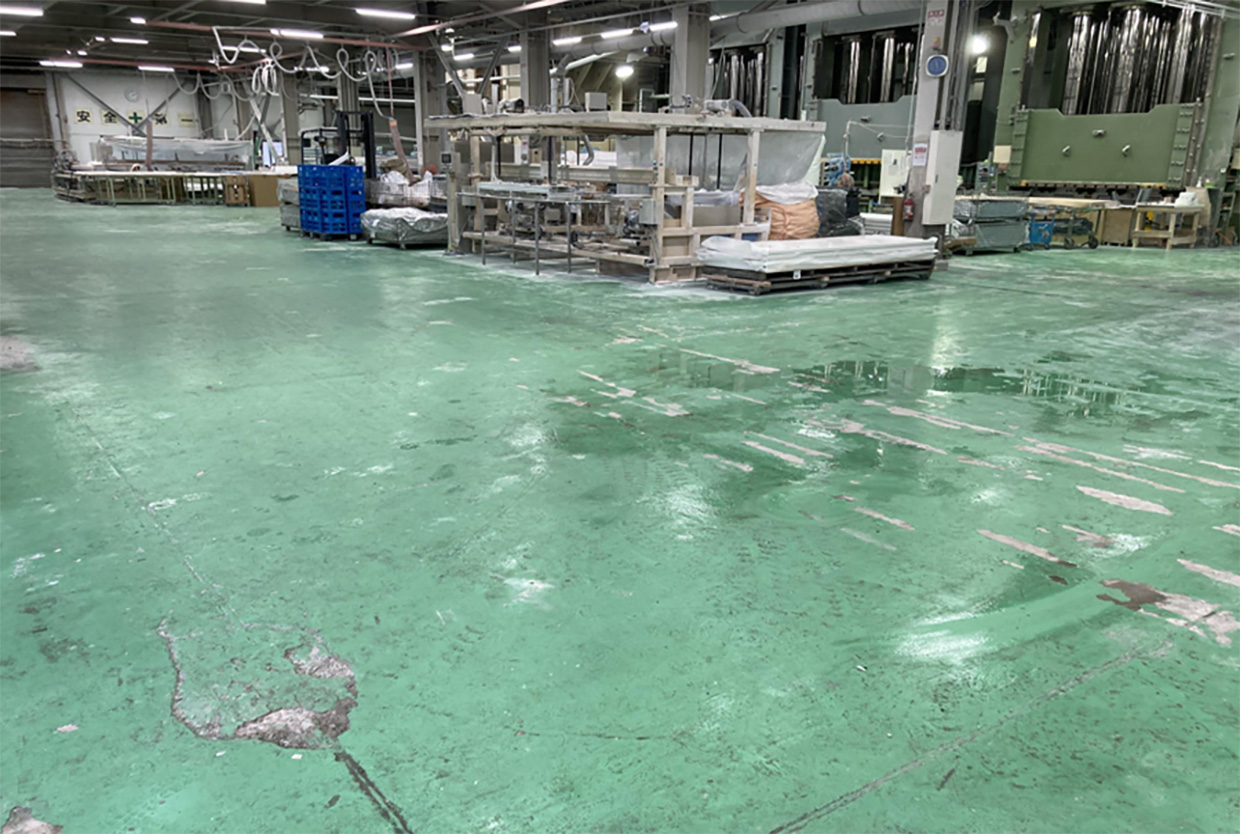

お客様からの相談内容
フォークリフト通路の沈下防止、土間コンクリートのひび割れ防止
土間コンクリートを以前打ち替えたがひび割れ、沈下が見られるとの事で対策をご依頼いただきました
施工内容
削孔箇所の選定
対策箇所を調査時のデータを元に対策範囲を決定し、削孔場所をマーキングしていきます
注入用削孔
マーキング箇所をハンマードリルで10㎜程の注入孔を削孔していきます
粉が舞わない様、保護しながら削孔をしていきます
注入作業
注入作業時には材料の飛散の予防をする為、注入時には飛散防止保護や設備の周辺では養生を徹底していきます
お客様の声
以前工事をした土間コンクリート打ち替えと違い、設備の移動や養生期間をとる事もなく、今までのように長期連休の際に工事をしなくても補強ができるのでとても助かります。
大変満足しています。
